배를 짓는 일은 결국 얼마나 큰 덩어리를 한 번에 들어 올릴 수 있느냐의 문제입니다.

YARD

야드의 원리

야드의 생산성은 도크 크기 × 크레인 용량으로 거의 결정됩니다. 크레인이 크면 블록을 크게 만들 수 있고, 블록이 크면 도크에서 붙일 이음매가 줄어듭니다. 도크 안에서의 용접은 지상 작업장에서의 용접보다 몇 배 비쌉니다. 자세가 나쁘고, 검사가 어렵고, 다른 공정과 간섭하기 때문입니다.

오션텍이 2001년 제3도크와 함께 1,600톤 골리앗 크레인을 들여온 이유가 여기 있습니다. 블록 중량 한도가 올라가면서 도크 점유 일수가 크게 줄었고, 그만큼 연간 건조 척수가 늘었습니다.

DRY DOCKS

건조 도크

건조 도크 현황 (예시)
도크길이 × 폭 × 깊이골리앗 크레인주 용도
제1도크320m × 52m × 11m600톤 1기수리·개조 전용
제2도크420m × 70m × 12m900톤 1기중형 벌크선·PC선
제3도크640m × 92m × 13.5m1,600톤 2기초대형 컨테이너선·VLCC
제4도크530m × 82m × 12.5m1,200톤 2기LNG·LPG 운반선
제5도크480m × 76m × 12m1,200톤 1기자동차운반선·다목적선
제6도크390m × 100m × 14m1,600톤 2기해양설비 상부 모듈
FACILITIES

주요 설비

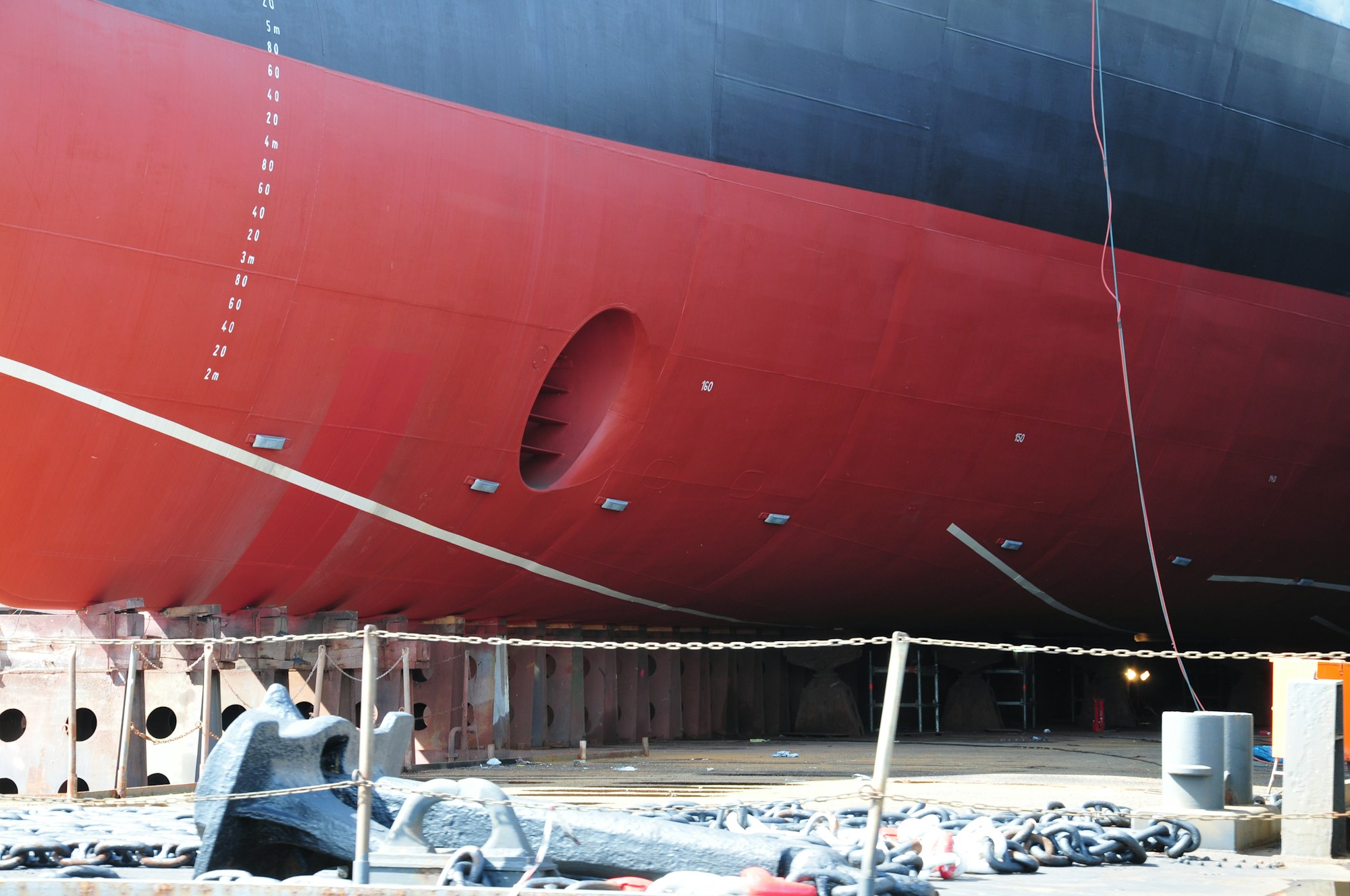

도크 안에서 도장을 마친 붉은 선체가 위로 솟아 있는 모습

블록 조립장

평판 블록과 곡 블록을 나누어 조립합니다. 곡 블록 라인에는 유압 프레스와 선상가열 설비를 두어 삼차원 곡면을 성형합니다.

의장 안벽에 계류된 선박과 그 옆의 도크 구조물

의장 안벽

총연장 8.4km. 진수 후 배관·전장·거주구 의장을 마치고 계류 시운전을 수행합니다.

야적장에 규격별로 쌓여 정리된 후판과 형강 자재

강재 야적장

후판·형강을 규격별로 적치하고, 위치 정보를 야드 물류 시스템으로 실시간 관리합니다.

CAPACITY

설비 제원

위 수치는 디자인 샘플을 위해 창작한 예시입니다.

부지 면적
약 4,800,000㎡
안벽 총연장
8,400m
골리앗 크레인
9기 (최대 1,600톤)
지브 크레인
38기
강재 전처리 능력
연간 620,000톤
최대 블록 중량
3,200톤
조립장 면적
약 410,000㎡
연간 건조 능력
표준환산 40척
LAYOUT

야드 배치 원칙

한 방향으로 흐르는 배치

야드 배치에서 가장 중요한 원칙은 물류가 되돌아가지 않는 것입니다. 강재가 들어오는 문에서 배가 나가는 안벽까지, 자재와 블록이 한 방향으로만 흐르도록 공장을 배치했습니다.

되돌아가는 동선이 생기면 두 가지 손실이 발생합니다. 운반 시간이 늘고, 크레인과 통로가 교차하면서 안전 위험이 커집니다. 오션텍이 2001년 제3도크를 신설할 때 기존 공장 일부를 이전한 것도 이 흐름을 지키기 위해서였습니다.

현재 강재 전처리동에서 도크까지의 평균 이동 거리는 약 1.9km이며, 블록은 특수 운반차량으로 이송합니다. 이송 일정은 디지털 야드 시스템이 크레인 가동 계획과 함께 산출합니다.
